店舗デザインの進め方
PROCESS
店舗デザインの進め方
お店をつくること自体は、ゴールではありません。お店づくりを通して、どんな未来を描きたいのか。オーナーの想いと真剣に向き合い、開業まで一緒に歩いていきます。
個別相談から工事が終わるまでは、およそ3〜6ヶ月が目安です。店舗の広さや計画の内容によって変わります。お急ぎの場合は、設計デザインを最短17日で仕上げた実績もありますが、急ぎすぎることで生じるデメリットもあるため、十分にご説明したうえでご提案します。
TIMING
早く出会うほど、できることが増えます
物件が決まり、出店日や家賃の発生日が定まると、そこに向かって進むしかなくなります。
時間があるうちほど、「誰に、なぜ選ばれるのか」をじっくり考えることができます。
-
01
開業を決めたら
時間がたっぷりある段階
物件を探す前に、考え方から始めましょう。やりたいことを言葉にし、作っては見直す時間をかけられるのは、この段階だけです。まずは無料診断で、今のお店の考えがどの段階にあるかを確かめてみてください。
無料診断を受ける -
02
物件の候補があれば
まだ時間がある段階
候補の物件を一緒に検証しながら、物件選びと並行して「誰に、なぜ選ばれるのか」を明確にしていきます。複数の候補で迷っている段階でもご相談いただけます。
個別相談の詳細を見る -
03
物件が決まっていれば
時間が限られている段階
出店日に向けて、お伺いした内容をもとに私たちが仮説を立て、プランに反映します。物件の申し込みや工事の契約を控えている方は、契約前にご相談ください。
個別相談の詳細を見る
すでに工務店や設計の方と、打ち合わせを始めている方へ
工事の契約前なら、まだ間に合います。今の相談先と続けるべきか、変えるべきか。状況を見て、正直にお伝えします。
今の相談先と、このまま進めていいか迷っている方へ →OVERVIEW

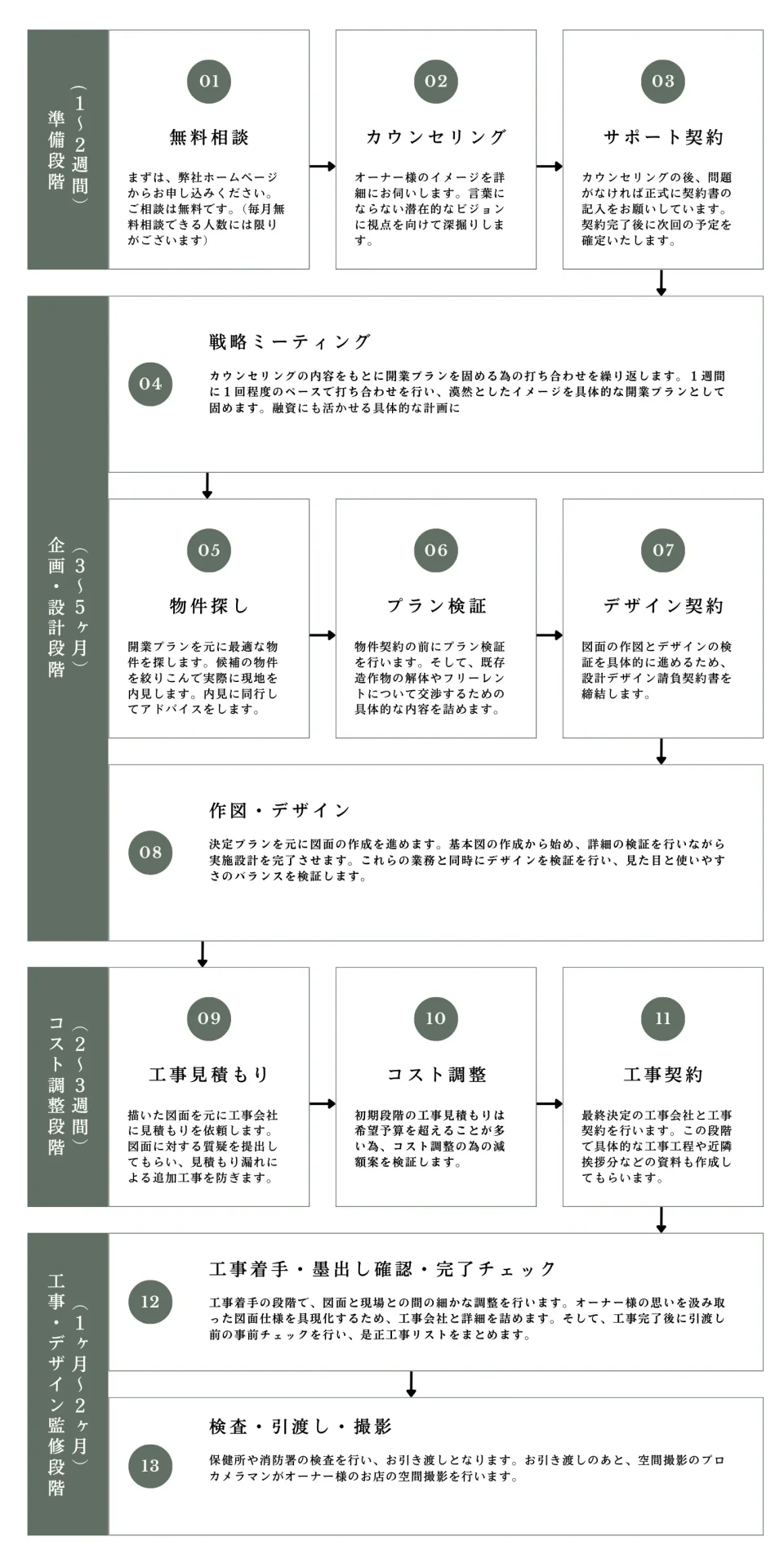

開業までの全体像
PHASE 01
物件の検証
1〜2週間
- 01個別相談
PHASE 02
企画・設計
1〜3ヶ月
- 02デザイン契約・プラン検証
- 03作図・デザイン
PHASE 03
コスト調整
2〜3週間
- 04工事見積もり
- 05コスト調整
- 06工事契約
PHASE 04
工事・デザイン監修
1〜2ヶ月
- 07工事着手・墨出し確認・完了チェック
- 08検査・引き渡し・撮影
期間はあくまで目安です。物件の規模や計画の内容によって変わります。タップすると、それぞれの段階の詳しい説明に移動します。
STEP
8つのステップ
それぞれのステップで、オーナーにお願いすることと、Lovationが行うことをまとめています。
物件の検証
目安 1〜2週間- 01
個別相談(物件の初期案検証)
検討中の物件で、やりたいお店が実現できるかを確かめます。物件の図面をもとに、代表の山田がその場でレイアウトの初期案を描きながら、希望する席数が入るか、設備面で気になるところはないか、大きな追加費用につながりそうな条件はないかを確認します。候補が複数あって迷っている段階でも大丈夫です。
あわせて、既存の内装や設備を取り壊す費用を誰が負担するか、フリーレント(家賃がかからない期間)をどうするかなど、物件の契約前に交渉しておきたい内容を整理します。
オーナーにお願いすること
- 検討中の物件の図面(寸法入りが理想、募集図面でもお申し込みいただけます)
- 申し込み書類の提出・条件面の交渉
Lovationが行うこと
- レイアウトの初期案の作成と検証
- 条件交渉のアドバイス
- 入居時期から逆算したスケジュールの想定
企画・設計
目安 1〜3ヶ月- 02
デザイン契約・プラン検証
設計デザインの契約を結び、まず「このお店は、誰に、なぜ選ばれるのか」を整理します。物件の候補を選んでいる段階なら、時間をかけて一緒に考えます。物件が決まり、出店日まで時間が限られている場合は、お伺いした内容をもとに私たちが仮説を立て、プランに反映します。
そのうえで、目的の違う3つのプランを描きます。コストを最適にする案、事業の広がりに備える案、今の事業で最善の案。私たちはこれを「プラン検証」と呼んでいます。好きな案を選んでいただくのではなく、それぞれの長所と短所をお伝えしたうえで一緒に協議します。たいていは、3つのどれよりも良い1案にたどり着きます。
オーナーにお願いすること
- 契約書のご確認
- 着手金のお支払い
- やりたいことや、来てほしいお客様についてのお考え
Lovationが行うこと
- 「誰に、なぜ選ばれるのか」の整理と仮説づくり
- 3つのプランの作成と、長所・短所のご説明
- 契約後の進め方のご説明
- 03
作図・デザイン
決まったプランをもとに、基本となる図面から作成し、その後、素材の選定や設備の配置、法的な要件の確認など、細部まで詰めて実施設計を仕上げます。
その間も、オーナーとの打ち合わせを何度も重ね、機能面とデザインの検証を繰り返します。図面を描く前に立てた「誰に、なぜ選ばれるのか」という仮説から逸れていないかを確かめながら、お店の完成度を高めていきます。
オーナーにお願いすること
- 図面のご確認
- 使い勝手の検討
- 収納する物の具体的なリスト
Lovationが行うこと
- 基本図・実施図の作成
- デザインの打ち合わせ
- 素材の決定
- 家具やインテリア小物のアドバイス
コスト調整
目安 2〜3週間- 04
工事見積もり
完成した図面を見積もり用の資料として、ご紹介する施工会社にお渡しし、工事費の見積もりを依頼します。施工会社には現地を確認してもらい、図面への質問や疑問点をまとめて出してもらいます。
その質問には、私たちが書面で回答します。見積もりの漏れや工事中の追加工事、「言った・言わない」の行き違いを、事前に防ぐためです。
オーナーにお願いすること
- 特にありません。見積もりをお待ちください
Lovationが行うこと
- 施工会社への見積もり依頼
- 質問への回答
- 現地調査の立ち会い
- 05
コスト調整
最初の見積もりは、ご希望の予算を超えることがよくあります。その場合は、見積もりの内容を詳しく確認し、施工会社と価格の相談を行います。
あわせて、VE案をご提案します。VE案は、ただ金額を減らすための案ではありません。理想の計画を軸に、ご予算に合わせてデザインを見直し、「どこなら削ってもお店の価値を損なわないか」という視点で、素材や施工方法を調整していきます。
オーナーにお願いすること
- 見積もりのご確認
- 優先順位の決定
- 工事内容の決定
Lovationが行うこと
- 施工会社との価格の相談
- VE案のご提案
- 06
工事契約
最終的に決まったプランをもとに、工事の金額と施工会社を確定し、工事契約を結びます。Lovationは工事を直接行わないため、契約はオーナーと施工会社の直接契約になります。
この段階で、施工会社には工事工程表や、近隣の方へのご挨拶文などの資料を作成してもらいます。
オーナーにお願いすること
- 施工会社との工事請負契約
Lovationが行うこと
- 施工会社への資料作成の依頼
- 工事契約時の図面のとりまとめ
- 全体スケジュールの調整
工事・デザイン監修
目安 1〜2ヶ月- 07
工事着手・墨出し確認・完了チェック
工事が始まる段階で、図面の内容が現場で確実に形になるよう、施工会社と打ち合わせを行い、現場の墨出し(壁や設備の位置の印)を確認します。
工事が終わったら、引き渡しの前に、図面どおりに仕上がっているかを確認します。直すべき箇所があれば「是正工事リスト」にまとめ、施工会社に依頼します。すべての修正が終わった時点で、お引き渡しとなります。
オーナーにお願いすること
- 保健所など、役所への届け出や検査の申し込み
- 是正工事リストのご確認
- 工事完了のご確認
Lovationが行うこと
- 役所への届け出に必要な書類づくりのサポート
- 着工時の墨出し確認
- 工事完了後のチェック
- 是正工事リストの作成
- 08
検査・引き渡し・撮影
工事が終わったら、保健所や消防署など、役所の検査を受けます。問題がないことが確認できたら、いよいよお店のお引き渡しです。
お引き渡しのあとには、プロのカメラマンがお店を撮影します。撮影した写真は、ホームページやSNSなどでお使いいただけます。お店の情報に初めて触れた人に、来店する前から期待してもらうための大切な素材です。
オーナーにお願いすること
- 役所の検査の立ち会い
- 必要書類の整理と保管
Lovationが行うこと
- 完成したお店の撮影
- オーナーやスタッフの撮影
開業準備のサポートについて
物件探しから一緒に進めることもできます
ご自身でも積極的に動きながら、開業プランづくりや物件探し、内見への同行などのサポートを受けたい方には、ご希望に応じて開業準備サポート(サポート契約)をお受けしています。その場合は、上の流れの前に、カウンセリングと戦略ミーティングを重ねて開業プランを固めてから、物件探しに進みます。
開業準備サポートについて問い合わせる →FIRST STEP
検討中の物件があれば、個別相談から。
全国どこからでも、オンラインでご相談いただけます。
新規出店だけでなく、改装やリブランドのご相談もお受けしています。
個別相談は、検討中の物件がある方が対象です(毎月8名まで)。
